装配式楼梯如何安装

2020-11-27

楼梯:建筑物中作为楼层间垂直交通用的构件。用于楼层之间和高差较大时的交通联系。在设有电梯、自动梯作为主要垂直交通手段的多层和高层建筑中也要设置楼梯。高层建筑尽管采用电梯作为主要垂直交通工具,但仍然要保留楼梯供火灾时逃生之用。在装配式建筑当中,楼梯主要分为搁置式楼梯和锚固式楼梯,预制装配式钢筋混凝土楼梯是将楼梯分成休息板、楼梯梁、楼梯段三个部分。将构件在加工厂或施工现场进行预制,施工时将预制构件进行装配、焊接。下面就两种不同类型的楼梯安装工艺进行介绍:

01锚固式楼梯的安装

锚固式楼梯一般与叠合楼板配套使用。二者都需要在安装完成后进行二次钢筋绑扎,然后进行混凝土现场浇筑成型。

具体安装工艺:

1、在安装开始之前,要先把预留面清理干净,不得留有杂物。

2、根据图纸要求,先标记出楼梯段上、下安装部位的水平位置的控制线。

确定控制线

3、根据图纸所示预制楼梯标高,使用水准仪从已知标高点测量出楼梯的垂直方向控制线,并用红色铅笔标注出来。

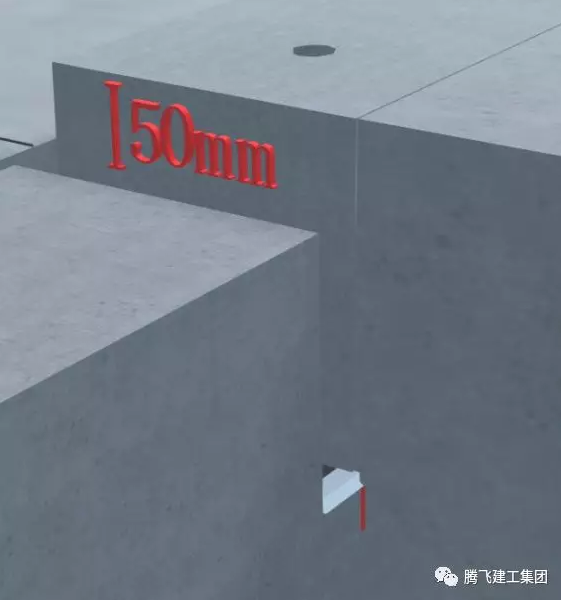

设计标高确定点

4、根据标注出的设计标高,在与楼梯梁上楼梯安装位置使用1:1水泥砂浆进行找平,其强度应≥M15。

铺设的水泥砂浆找平层

5、吊装预制锚固式楼梯需要采用专用的吊架,确保楼梯能处于正确的姿势。就位时楼梯要从上垂直向下安装,在作业层上空500mm处略作停顿,施工人员手扶构件进行方向的调整,将楼梯板的边线与梯梁上的安装控制线对准,放下时要停稳慢放。

在吊装完成后,要用撬杠将细微的偏差进行调整。

6、预制楼梯放置完成后,根据图纸将预留钢筋和预制楼梯上的钢筋绑扎连接,钢筋要绑扎牢固、均匀、垫块放置合理。

下部钢筋绑扎

上部钢筋绑扎

8、混凝土结合面浇筑前要洒水湿润,防止干缩裂缝,影响混凝土强度。

洒水湿润

9、楼梯上端混凝土与叠合板现浇部分一起浇筑,下端浇筑预留部分。

下部浇筑

上部浇筑

浇筑完成

10、对于安装好的楼梯要进行成品保护,防止后续施工破坏楼梯棱角。施工完成后,需要在空洞周围安装护栏,防止安全事故的发生。

安装完成

02搁置式楼梯的安装

预制楼梯一般与预制楼板配套使用。二者都是在预制构件厂内完成构件的所有制作流程,运输到现场直接进行吊装连接即可完成安装过程。

具体施工工艺:

1、在吊装前对预留接触面进行清理。

2、根据图纸,从控制线在地面拉出楼梯控制线并用墨斗弹线。用经纬仪对准线引到楼梯下段。

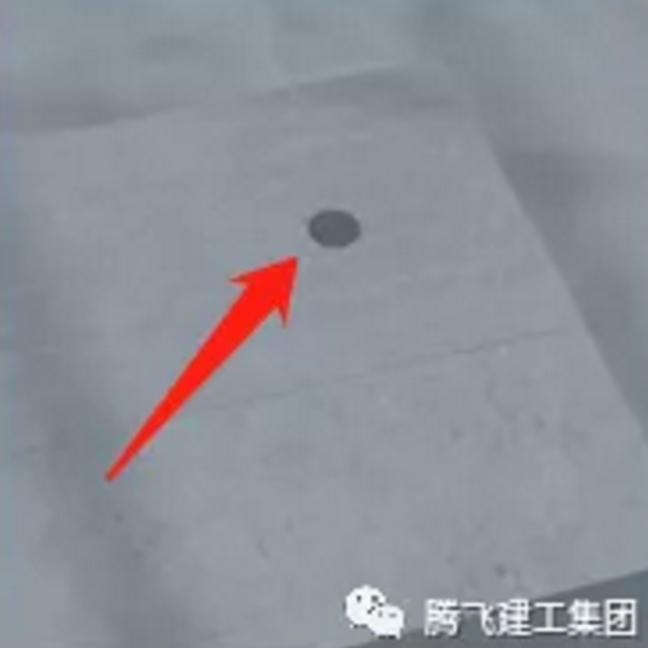

3、使用水准仪从已知标高点测量出楼梯的垂直方向控制线,用红笔标记。

4、用钢卷尺测量预留钢筋长度和位置,以保证连接筋外露长度及位置偏差满足规范及设计要求,外露钢筋长度允许偏差为+10mm。

5、尺寸都标记完之后,沿楼梯梁边缘放置一道聚苯条。防止在铺设水泥砂浆找平面的时候漏浆。安装面找平在与楼梯梁上楼梯安装位置使用水泥砂浆进行找平,砂浆厚度一般为30mm。

6、预制楼梯需要采用吊架,吊架下钢丝绳一头短一头长,吊点不得少于4点。在吊装时应先将一头慢慢抬起,在达到楼梯安装状态时,才可全部起吊。

楼板起吊安装的工序、要求和锚固式楼梯相同。

吊装安装阶段

7、在用撬棍将楼梯位置调整完成后,启动灌浆泵,将灌浆料混满注入楼梯固定端预留孔内。待浆料上表面距离孔洞口30mm时,即可停止。灌浆作业完成后24h内,构件和灌浆连接不能受到震动或冲击作用。在灌浆完成后,使用水泥砂浆将楼梯固定端预留孔口进行封堵,要求平整、密实、光滑。

上部采用灌浆连接

注浆

砂浆封堵

8、梯段表面40mm处安装4mm厚的铁垫片采用螺母固定内部形成空腔,再采用砂浆将预留口封堵严密。

下部采用螺母连接

9、在板缝依次塞入聚苯板、PE棒,以消除混凝土构件因气候温度变化引起的形变。然后用胶枪进行打胶,打胶要密实饱满,最后用刮刀刮平。

打胶

以上即完成了预制楼梯的安装,对于安装完成后的楼梯要进行成品保护,防止因后续施工造成楼梯棱角的损坏。最后在洞口周围加上扶手栏杆,防止发生意外事故。

德州海天机电科技有限公司预制楼梯模具

标签

最近浏览:

德州海天机电科技有限公司

联系地址:德州市经济技术开发区红都路956号
联系电话:0534-2109518

传真:0534-2109698
邮箱:haitian968@htjdkj.com
李经理:18963003578

微信扫一扫

WECHAT SCAN

Baidu
map
